Наружные водопроводные сети укладывают на 20 см ниже глубины промерзания грунта по заранее размеченной трассе. Для южных районов глубина укладки труб должна быть не менее 1 м.
Траншеи для укладки труб проводят в направлении с нижней отметки трассы с целью обеспечения стока грунтовых и дождевальных вод. Ширину траншеи устанавливают, исходя из условий монтажа труб. Так, для чугунных и стальных труб ширина по дну траншеи при глубине до 2 м для труб диаметром 100 мм равна 700 мм, а для труб от 100 до 200 мм — 800 мм. Для асбоцементных труб ширину траншеи делают на 0,1 – 0,2 м больше. Трубы надо укладывать на плотный грунт с подсыпкой песка или гравия. Чугунные трубы при укладке в землю направляют раструбами навстречу движению воды. Стальные трубы соединяют на поверхности с помощью сварки секциями длиной до 100 м каждая и покрывают антикоррозийной изоляцией, особенно при укладке в солончаковые и кислые грунты.
Стыки чугунных и асбоцементных труб производят на дне траншеи, устраивая под ними временные углубления. Заделывают стыки чугунных и раструбных труб цементом или асбоцементом, а в районах, подверженных землетрясениям — свинцом, после предварительного уплотнения смоляной пенькой (рис. 12).
В местах поворота и ответвлений водопроводной сети монтируют фасонные части (колена, тройники, крестовины) и устраивают смотровые колодцы.

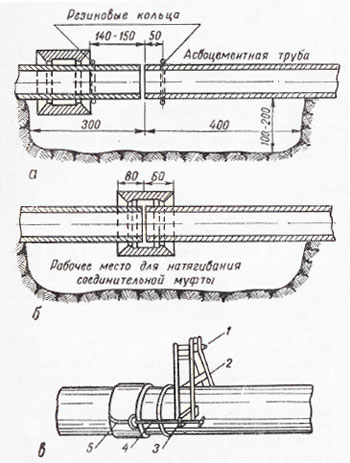

Рис. 12. Способ соединения асбоцементных труб при помощи станка домкрата:
а — первоначальное положение; б — конечное положение; в — установка станка-домкрата;
1 — закрепительный винт; 2 — корпус домкрата 3 — установочная лапка: 4 — натяжной винт; 5 — натяжная лапка
Наружную водопроводную сеть для удобства эксплуатации надо прокладывать сбоку вдоль улиц по прямой линии, параллельно застройкам, на расстоянии не менее 2,6 – 3 м от внешней стенки фундамента. Пересекающие улицу трассы должны проходить под прямым углом. Запрещается укладывать трассы водопроводной сети вместе с канализационной, а также через территорию свалок, скотомогильников, навозохранилищ и т. п. Водопроводная сеть должна проходить выше канализационной на 0,5 м, считая от низа водопроводной трубы до верха канализационной.
Водопровод внутри ферм планируют по кольцевой системе, с нижней разводкой воды для обеспечения незамерзания сети зимой. Трубы внутреннего водопровода (обычно стальные) соединяются фасонными деталями на резьбе или с помощью газовой сварки.
